Przygotowanie prawidłowego wykopu pod szambo betonowe 10 m³ to jeden z najważniejszych etapów całego montażu. Od tego, jak zostanie wykonany wykop, zależy stabilność zbiornika, bezpieczeństwo użytkowania oraz brak problemów w przyszłości — takich jak osiadanie, pęknięcia rur czy przemieszczenia zbiornika w gruncie.
1. Wymiary wykopu pod szambo 10 m³
Standardowy zbiornik betonowy 10 m³ ma najczęściej ok.:
- 300 cm długości,
- 240 cm szerokości,
- 185–190 cm wysokości (bez komina).
Proszę pamiętać że na rynku mogą istnieć inne wersje zbiornika 10m3, np. wersja niska 240x350x160cm. Tutaj opiszemy tą wyższą wersję zbiornika.
Aby wykop był bezpieczny i umożliwił swobodny montaż, powinien być większy o ok. 50 cm z każdej strony.
Rekomendowane wymiary wykopu:
- szerokość: ok. 300 cm,
- długość: ok. 350 cm,
- głębokość: ok. 235 cm (dla zbiornika o wys. 185 cm gdzie wcześniej zostało przygotowane 10 cm podsypki + zapas montażowy).
Takie parametry zapewniają:
✔ stabilne osadzenie zbiornika,
✔ możliwość manewrowania koparką i dźwigiem,
✔ miejsce na poprawne zagęszczenie zasypki.
2. Przygotowanie dna wykopu – najważniejszy etap
Dno wykopu powinno być równe, stabilne i zagęszczone.
Uwcześnie naa jego powierzchni wykonuje się podsypkę piaskową:
Podsypka:
- grubość: 10 cm,
- wyrównanie i zagęszczenie mechaniczne,
- ewentualnie wyrównanie „na krzyż” z lekkim spadkiemw stronę środka (na wypadek braku zagęszczenia)
Dlaczego to ważne?
➡ stabilizuje szambo,
➡ zapobiega pęknięciom wskutek punktowych nacisków,
➡ ułatwia perfekcyjne wypoziomowanie.
W trudnych warunkach gruntowych (glina, mokry teren, torfy) można dodatkowo zastosować:
- geowłókninę,
- podsypkę z pospółki,
- chudy beton.
3. Zabezpieczenie ścian wykopu
Przy głębokości ponad 2 metrów warto pamiętać, że ziemia może się osuwać.
To szczególnie dotyczy:
- gruntów sypkich (piaski suche),
- terenów podmokłych,
- wykopów wykonywanych „na pionowe ściany”.
W takich przypadkach należy stosować:
- skosy ścian wykopu,
- szalunki zabezpieczające TO JUŻ W ESKTREMALNYCH PRZYPADKACH.
- podpory stabilizujące.
Dzięki temu prace montażowe są bezpieczne, a ryzyko obsunięcia gruntu minimalne.
4. Warunki gruntowo-wodne – co jeśli teren jest mokry?
Częsty problem przy montażu 10 m3 to wysoka woda gruntowa lub „pływające błoto” po deszczach.
W takich sytuacjach wykop może wymagać dodatkowych działań:
- odpompowanie wody (pompa szlamowa),
- wykonanie drenażu pomocniczego,
- stosowanie geowłókniny pod podsypkę,
- szybszy montaż — najlepiej jednym ciągiem.
W terenie podmokłym wykopu nie powinno się zostawiać otwartego na noc — grunt może się zsunąć, a woda go zaleje.

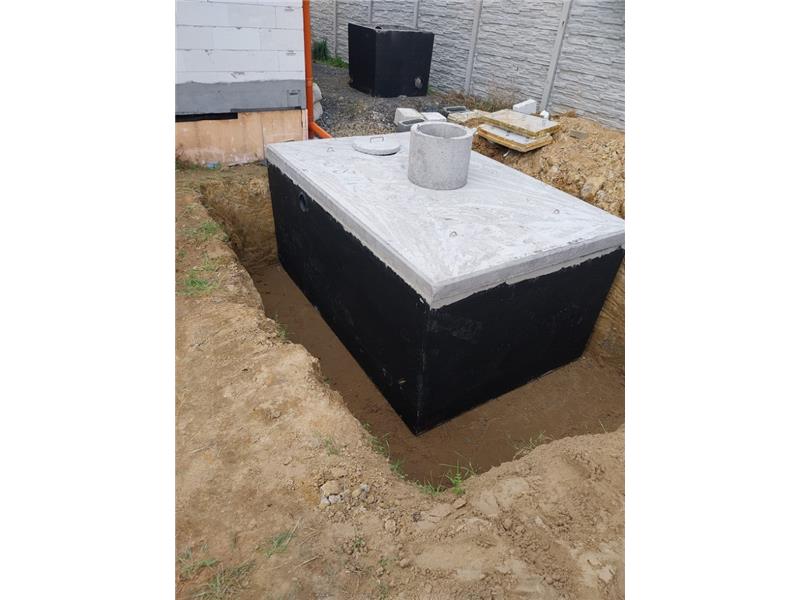

5. Osadzenie zbiornika 10 m³
Po przygotowaniu wykopu i podsypki zbiornik betonowy jest wprowadzany za pomocą HDS.
Podczas ustawiania:
- poziom sprawdza się min. w dwóch kierunkach,
- zbiornik powinien stać całą powierzchnią na podsypce,
- nie może „wisieć” na krawędziach wykopu.
Po wypoziomowaniu można przystąpić do podłączenia rur:
✔ kanalizacji z budynku,
✔ kominka odpowietrzającego,
✔ ewentualnie filtra, osadnika lub studzienki.
6. Zasyp zbiornika – kluczowy dla jego trwałości
Zasyp wykonuje się warstwowo po 20–30 cm, najlepiej tym samym gruntem, który został wykopany wcześniej, o ile jest suchy i sypki.
Nie wolno zasypywać:
❌ mokrą gliną,
❌ kamieniami i gruzem,
❌ nieprzesianymi bryłami ziemi.
Zasyp musi być zagęszczany na bieżąco.
Dodatkowo:
➡ szambo powinno być napełnione wodą do połowy na czas zasypu,
➡ zapobiega to odkształceniom i przesunięciom.
7. Szacunkowy czas przygotowania wykopu
- koparka łańcuchowa - ODRADZAM BO WYKOP BĘDZIE TRWAŁ DWA DNI :)
- koparko- ładowarka
- przygotowanie dna: 30–40 minut,
- osadzenie + zasyp: 1,5–3 godziny.
Całość można wykonać w jednym dniu, co jest najbezpieczniejszą opcją szczególnie na trudnych gruntach.
8. Najczęstsze błędy podczas przygotowania wykopu
❌ wykop zbyt mały o 20–30 cm – brak możliwości prawidłowego zagęszczenia
❌ brak podsypki lub podsypka niezagęszczona
❌ zalany wykop i montaż „na błocie”
❌ zasyp mokrą gliną bez ubicia
❌ brak kontroli poziomu zbiornika
Uniknięcie tych błędów zapewnia trwałość instalacji na lata.
Podsumowanie
Przygotowanie wykopu pod szambo 10 kubików nie jest trudne, ale wymaga przestrzegania kilku zasad: odpowiednich wymiarów, prawidłowej podsypki, zabezpieczenia wykopu oraz właściwego zasypu. To wszystko wpływa na bezpieczeństwo oraz bezawaryjne korzystanie ze zbiornika przez wiele lat.
Pobierz kartę katalogową zbiornika 10m3
Kategoria komunikatu:
Inne
- Źródło:
- szambobetonowe.pl
Czytaj także
-
Szambo betonowe – wybór, który daje spokój na lata
Marzysz o domu za miastem, z dala od tłoku, blisko natury, gdzie jedynym porannym dźwiękiem jest śpiew ptaków? Takie miejsce to spełnienie marzeń...
-
Instalacje uzdatniania wody w przemyśle - najważniejsze technologie
www.automatyka.plCzystość wody jest pojęciem rozumianym na wiele sposobów. Dla osoby zażywającej kąpieli w jeziorze ważny będzie brak chemicznych...
-
-
-
-
-
-
